Obstaja preprosto načelo, ki ga je vredno razviti v navadi sledenja: najslabši čas, da ugotovimo, da naročilo zamuja, je dan, ko je tovarna prvotno obljubila, da ga bo dokončala. Do takrat je tovor rezerviran, stranke so obveščene in načrti zalog so že zgrajeni na datum, ki ne obstaja več.
Pri sledenju ne gre za pošiljanje več sporočil. Gre za vnaprejšnji dogovor, katere kontrolne točke bodo potrjene, tako da spodrsljaj v drugem tednu pride na površje v drugem tednu in ne v šestem tednu. Tovarna, ki resnično sledi načrtu, ugotovi, da je to enostavno. Tisti, ki se upira potrditvi določenega mejnika, vam nekaj pove, preden se pojavi kakršna koli zamuda.
Namesto da sprašujete, kdaj bo blago odposlano, spremljajte napredek na vsaki stopnji. Pri naročilu nepremočljive vrečke so pomembne kontrolne točke:

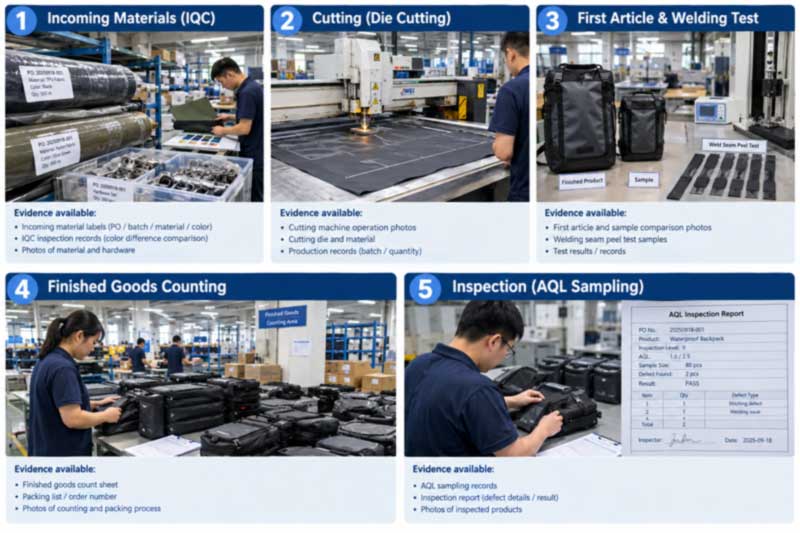

| Mejnik | Kaj potrjuje | Zahtevati dokaze |
|---|---|---|
| Materiali so prispeli in pregledani | Tkanina, zadrge, strojna oprema v hiši in opravljen IQC | Fotografije zvitkov in strojne opreme z navedbo naročila; potrditev odtenka v skladu z odobrenim standardom |
| Rezanje se je začelo | Plošče se razrežejo po odobrenem vzorcu | Črtne fotografije; potrditev, da se različica vzorca ujema z odobrenim vzorcem |
| Prvi članek odobren | Prva proizvodna enota se ujema z vzorcem zlata | Fotografije ali odposlana enota prvega članka; rezultat testa luščenja zvara od začetka delovanja |
| Proizvodnja končana | Količina končana, pred pakiranjem | Potrditev štetja in vgrajeni QC zapisi |
| Pregled opravljen | Blago je preverjeno glede na dogovorjeno AQL in teste | Inšpekcijsko poročilo — dokument, na katerega je vezano plačilo |
Vrednost poimenovanja teh ob potrditvi naročila in ne med proizvodnjo je v tem, da ima vsak priložen datum. Zamujeni mejnik postane viden takoj, namesto da bi bil tiho potopljen v urnik.
To je edina najbolj uporabna navada, ki jo kupec lahko sprejme, in ne stane nič. Primerjaj:

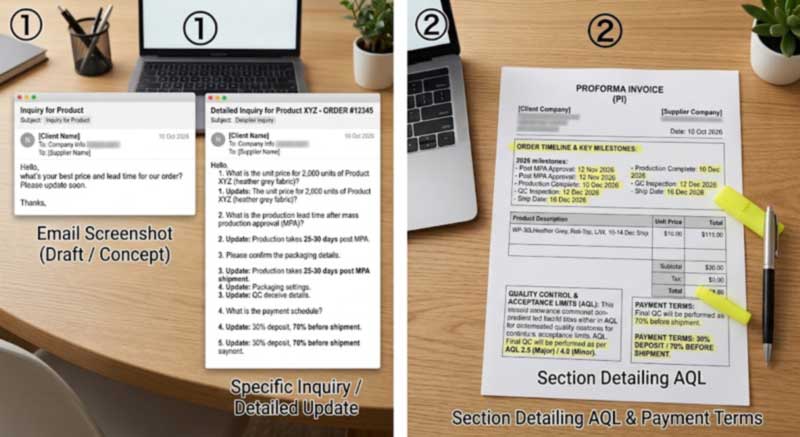

Druga vprašanja z isto lastnostjo: koliko enot je razrezanih, koliko zvarjenih, koliko sestavljenih, kateri datum bo pripravljen prvi izdelek, za kateri datum je naročen pregled. Nejasna vprašanja dobijo nejasne odgovore; posebna vprašanja razkrijejo težave dovolj zgodaj, da jih rešijo.
Povezan signal, vreden ogleda: posodobitve, ki sčasoma postanejo manj specifične. Dobavitelj, ki je dajal število enot in zdaj pravi, da je "vse na dobri poti", je običajno naletel na težavo, ki jo poskuša rešiti, preden vam to pove. Ta premik v jeziku je pogosto najzgodnejše možno opozorilo.
Zamude v tej kategoriji se koncentrirajo na predvidljivih mestih in njihovo poznavanje vam pove, kaj morate preveriti:
Sledenje deluje bolje, če so pogoji dogovorjeni na začetku. Vredno vključiti v naročilnico ali predračun:
Za kontekst o tem, kaj se dogaja v teh tednih, se nepremočljiva vreča premika skozi fiksno zaporedje:
Celotno tehnično zaporedje je navedeno v vodniku zaproizvodni proces od rezanja do RF varjenja.
Tovarniške posodobitve so uporabne, vendar se o njih poročajo sami. Kadar je naročilo veliko ali datumsko kritično, neodvisno preverjanje pretvori zahtevek v dejstvo – pregled med proizvodnjo pri približno 20–30-odstotni dokončanosti odkrije temeljne težave, medtem ko je serijo še mogoče popraviti, končni pregled pred odpremo pa preveri končno blago.
Kupci lahko imenujejo svojega inšpektorja ali tretjo osebo, kot je SGS ali QIMA, na kateri koli lokaciji. Celoten postopek inšpekcijskega pregleda stranke – razpakiranje, vakuumsko ekstrakcijo, 24-urni statični počitek in ugotavljanje puščanja zraka – je mogoče opazovati od konca do konca. Standardi in klasifikacije napak so določeni vstandardi nadzora kakovosti za vodotesno proizvodnjo, in kako se dogovoriti za obisk na kraju samem v vodniku dotovarniške revizije.
Ena navada, ki ločuje kupce, ki napredujejo, od tistih, ki ponavljajo iste težave: kratek pregled po naročilu, ko je blago odposlano. Sprehodite se po mejniku na časovnici in se vprašajte, kje so se pojavile težave, kaj je bil glavni vzrok, kako učinkovit je bil popravek in kako bi ga lahko naslednjič v celoti preprečili.
Pri ponovljenem programu se to prenese neposredno v naslednje naročilo - komponenta, ki je povzročila zakasnitev, se naroči prej, dvoumnost specifikacije, ki je povzročila predelavo, se zapiše v standardni paket, urnik pa se prilagodi tako, da odraža, kaj se je dejansko zgodilo in ne tisto, kar je bilo načrtovano. Ohranjanje petega reda tako dobrega kot prvega je obravnavano v vodniku zadoslednost preurejanja.
Sealock (YiFuLong Outdoor Gear Co., Ltd.) že več kot 20 let izdeluje nepremočljive torbe za mednarodne blagovne znamke za uporabo na prostem, vključno z OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS in West Marine.
Organizirano po kategorijah in ne po prioriteti:
| Slika | Model | Kategorija | Material | Ocena | Stran izdelka |
|---|---|---|---|---|---|
|
SL-D002 | Suha vreča, 5–63L | 500D PVC | IPX7 | Pogled |
|
SL-C594 | Duffel, 55L | 500D PVC | IPX7 | Pogled |
|
SL-E119 | Nahrbtnik, 20L | Kationski TPU kompozit | IPX8 | Pogled |
|
SL-C619 | Motorno kolo, 35 / 50L | 500D PVC | IPX6 | Pogled |
|
SL-K089-A | Torba za okvir kolesa | 600D TPU | Vremensko ocenjeno | Pogled |
|
SL-E868A | Ribiška zanka, 12L | 840D TPU | IPX8 | Pogled |
Celotne kategorije so spodajnepremočljive vrečke, suhi nahrbtniki, insuhe vrečke.
V: Kako pogosto naj zahtevamo posodobitve med proizvodnjo?
O: Namesto pogostosti se dogovorite o kontrolnih točkah. Materiali v hiši, rezanje se je začelo, prvi artikel odobren, proizvodnja končana, inšpekcija opravljena – pet potrditev s priloženimi datumi premaga tedenska e-poštna sporočila z vprašanji, kako stvari potekajo, in spodrsljaj se pojavi, ko se to zgodi, in ne na koncu.
V: Naš dobavitelj pravi, da je vse v redu, vendar ne daje podrobnosti. Je to problem?
O: Vredno je preizkusiti. Raje vprašajte za številko kot za status — kolikšen odstotek materialov je potrjen, koliko enot je izrezanih, na kateri datum je pripravljen prvi članek. Posodobitve, ki sčasoma postanejo manj specifične, so pogosto najzgodnejše razpoložljivo opozorilo, da je urnik zdrsnil.
V: Kaj običajno povzroča zamude pri naročilu vrečke?
O: Najprej je treba pripraviti material – barvanje po meri in specializirane zadrge imajo svoje dobavne roke. Nato pozne spremembe specifikacij, ki prisilijo v zaustavitev ali predelavo, orodja za nove oblike, zaustavitve ob praznikih in načrtovanje namesto zmogljivosti. Večina je vidnih zgodaj, če se mejniki potrdijo.
V: Ali lahko pregledamo med proizvodnjo in ne šele pred pošiljanjem?
O: Da, in to je vredno pri velikih ali datumsko kritičnih naročilih. Inšpekcijski pregled pri približno 20–30 % zaključku odkrije temeljne težave, medtem ko je postopek še vedno mogoče popraviti; pregled pred odpremo nato preveri končno blago. Inšpektorji, ki jih imenuje kupec, ali inšpektorji tretjih oseb so sprejeti na obeh lokacijah.
V: Kako zaščitimo zagon, ki je pomemben glede na datum?
O: Naredite datum za nazaj od vašega trenutnega datuma skozi tranzit, inšpekcijo in proizvodnjo, nato dodajte medpomnilnik — in delite datum lansiranja ob poizvedbi, tako da je urnik sestavljen okoli njega. Če zamuda povzroči dejanske stroške, se dogovorite za pravno sredstvo v naročilu, namesto da se zanašate na dobro voljo po dejstvu.
V: Ali nas plačilna struktura 30/70 ščiti?
O: Velja, če je stanje vezano na opravljen pregled pred odpremo in ne na obljubo. Ta en sam izraz je tisto, kar daje inšpekciji komercialno moč - ni poročila, ni bilance, blago ostane v tovarni, dokler predelava ni končana in nadaljnji pregled ne opravi.
Pošljite zahtevani datum v roki skupaj s količino in specifikacijo, mi pa bomo glede na to načrtovali mejnike proizvodnje in inšpekcijskih pregledov, namesto da bi navedli dobavni rok ločeno —oddajte povpraševanje. Sealock odgovori na poizvedbe o nabavi v 24 urah, s proizvodnjo iz Dongguana na Kitajskem ali mesta Ho Ši Minh v Vietnamu.
